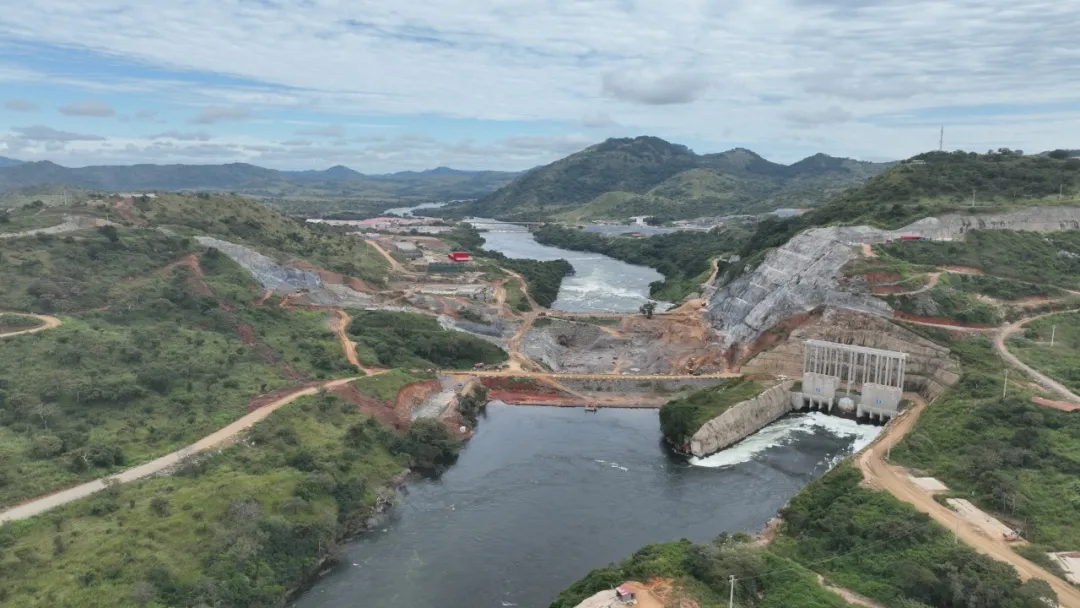

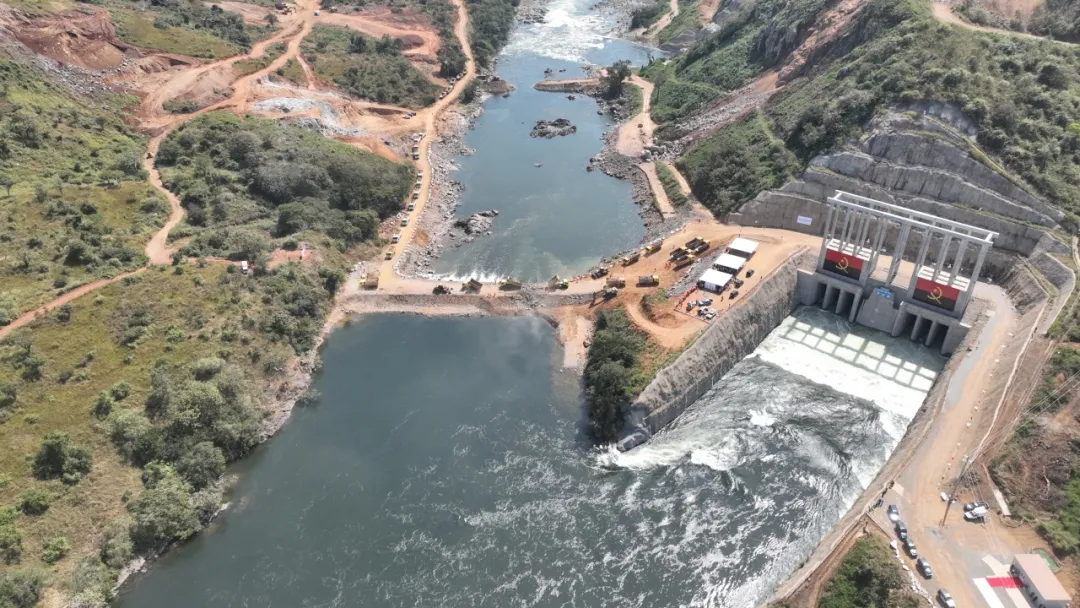

安哥拉凯凯水电站良好履约获业主表彰

   2025-07-09 17:44:04

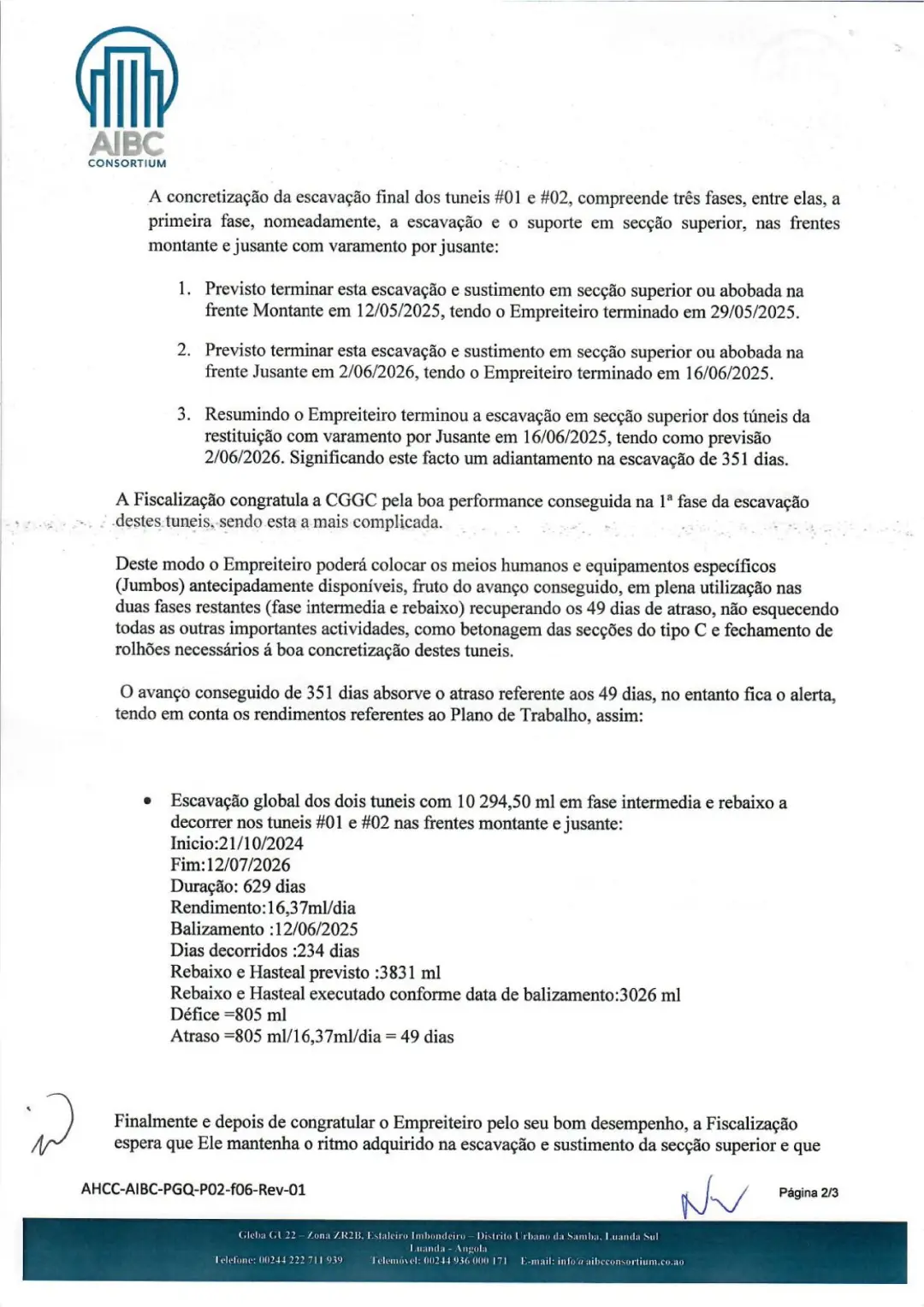

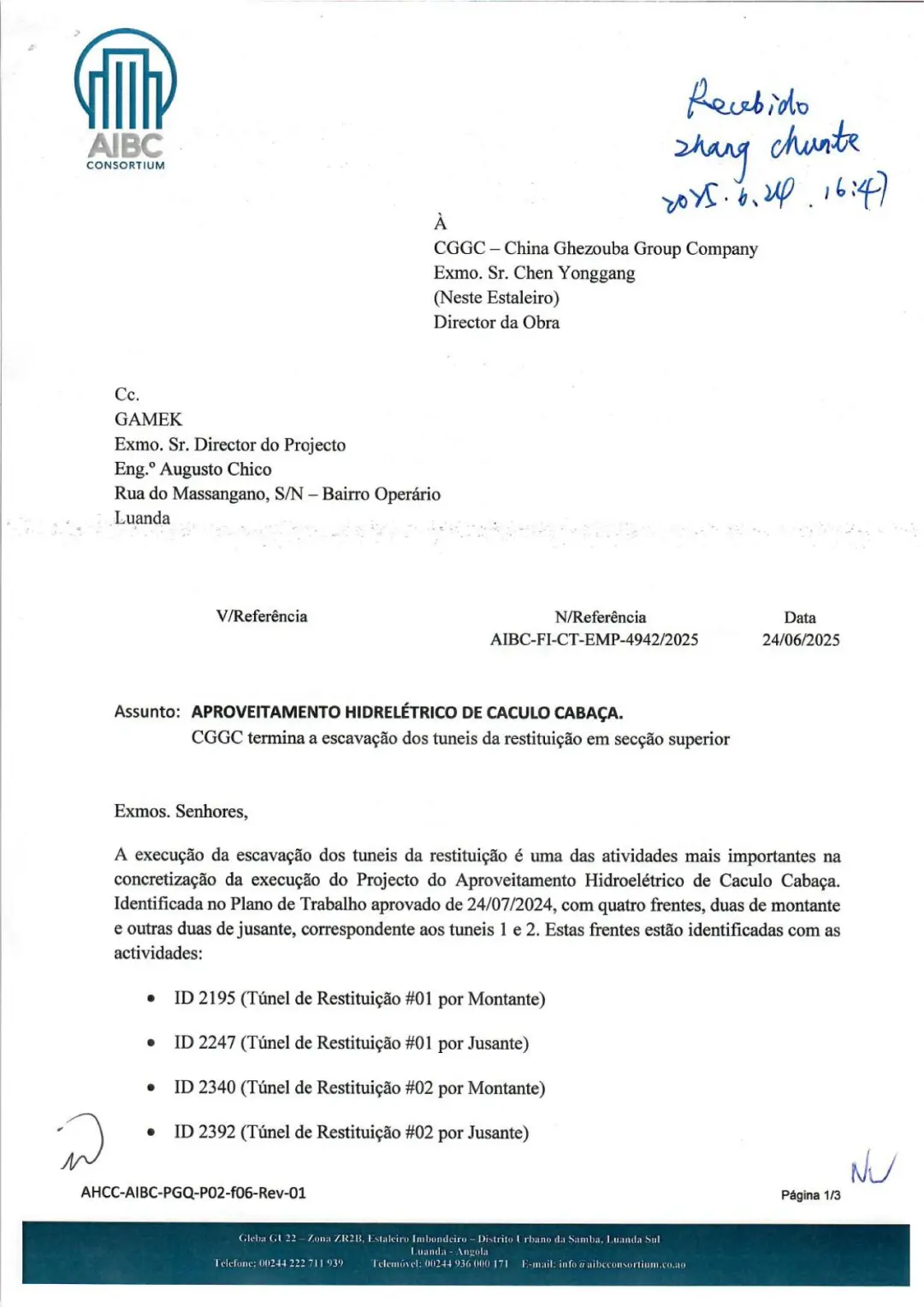

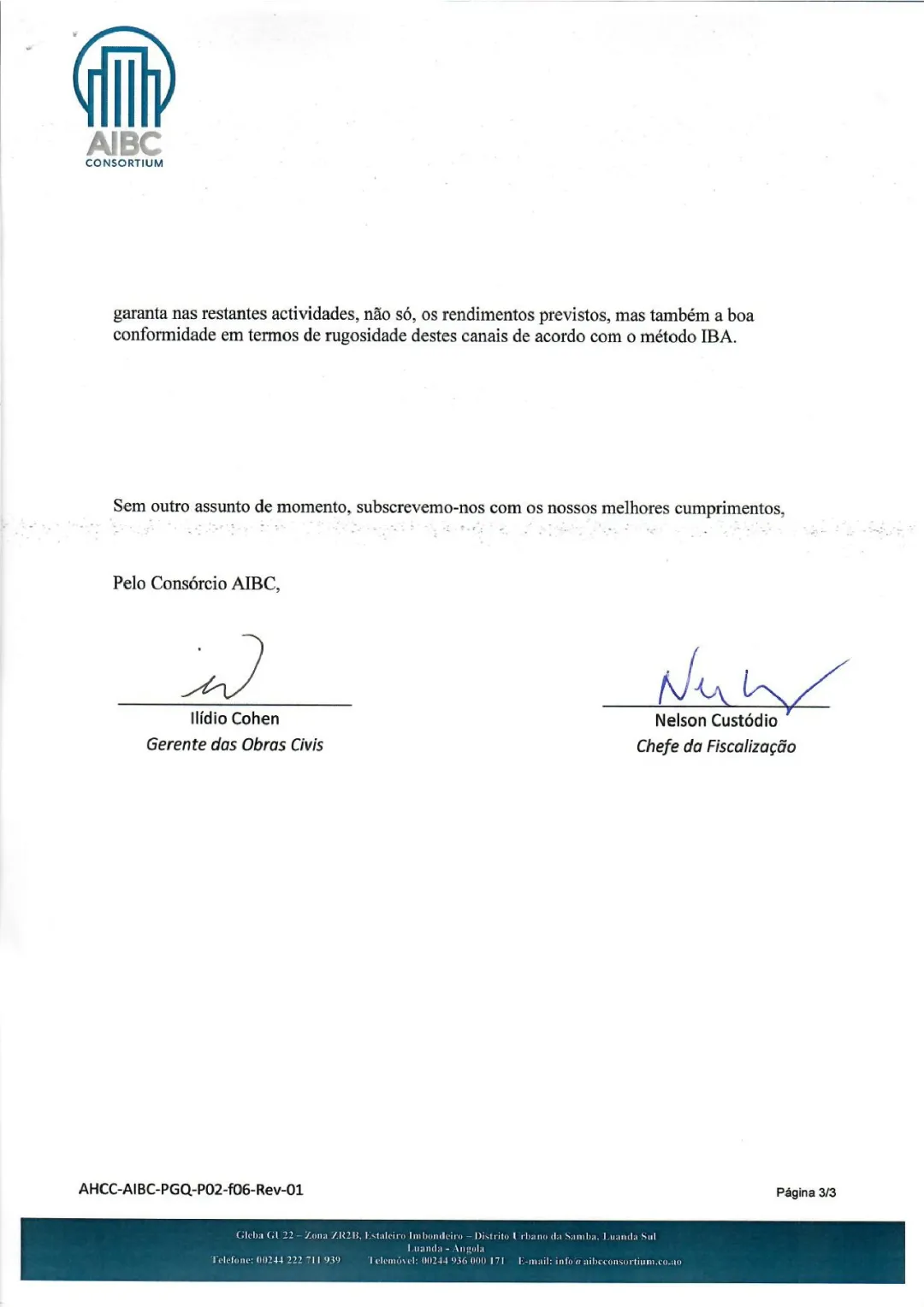

安哥拉宽扎河畔,一条条振备人心的消息接踵而至。5月29日,中国能建葛洲坝集团承建的凯凯水电站尾水隧洞1号洞提前349天贯通;6月16日,2号洞再次刷新记录,提前351天顺利贯通,项目监理方AIBC于6月24日向中国能建葛洲坝集团致信予以高度赞扬。

攻坚克难,实现项目进度超前

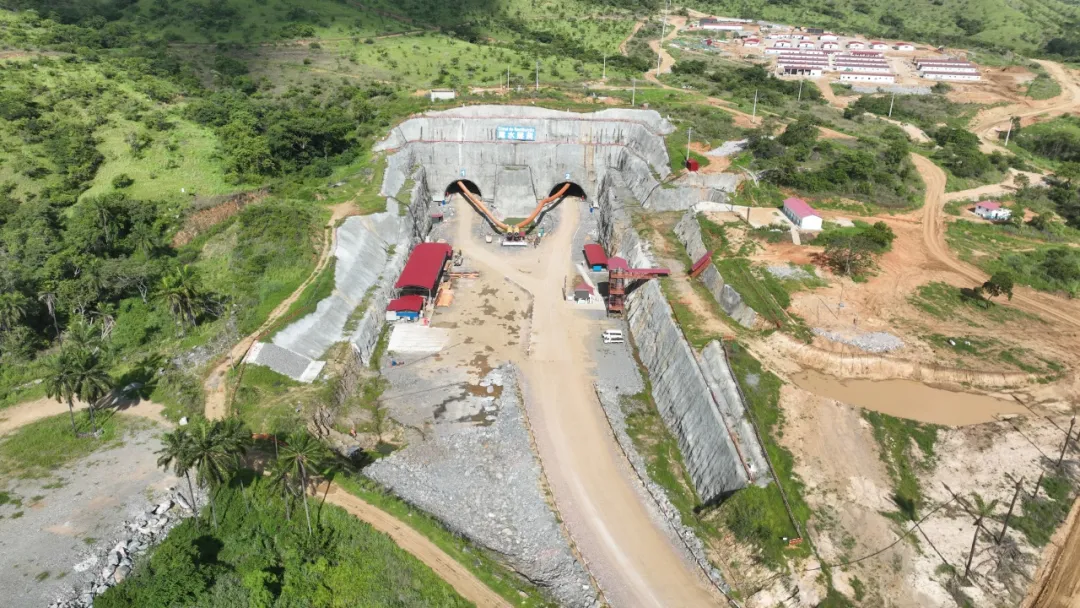

这条连接尾水调压室与宽扎河的尾水洞地下工程,以跨度达16米、高度近16米的巨型城门洞形断面在岩层深处延伸。建设者闯过“地球褶皱”的艰难考场:45℃高温气流,复杂地质中渗水风险如悬顶利剑,双洞50米轴距的平行掘进堪比蒙眼走钢丝。

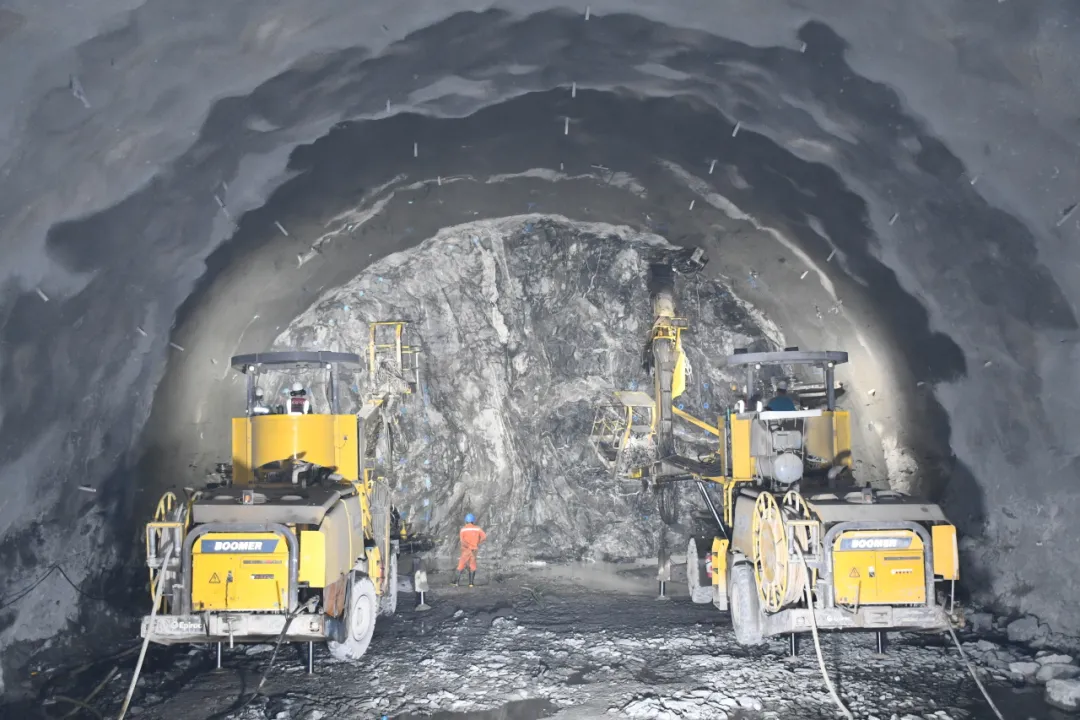

葛洲坝“铁军”亮出创新重器——采用多功能台车,集履带行走、液压装药与集成注浆于一体,创新提出“全装备整进整出”施工新方案;“短进尺、弱爆破、强支护、快封闭”的十二字施工法,配合超前地质钻探,让岩层奥秘无所遁形;多臂凿岩台车双机并钻的轰鸣中,单洞月进尺182米的领先纪录在硝烟中次第绽放。每道工序坚守“验收不过不推进,瑕疵立现即整改”的标准,一道道难关就这样一一被项目建设者们所攻克。

精细管理,确保项目高效履约

提前三百余天的记录,源自精细的履约方程式。项目管理“十化”和基础“334”工程为项目高效履约提供有力支撑。项目团队将总工期拆解为多个控制节点,针对片麻岩段、断层破碎带等不同地质单元定制多套“一段一策”方案;动态资源调配系统如同精密钟表,让数十台设备在施工链上无缝流转;阶梯式奖励机制激发千余名建设者日夜兼程。


“属地化建设”则为项目顺利履约奠定了基础。项目现有3000余名当地员工参与工程建设,属地化率达80%,成为工程建设的坚强保障。
在中安混编班组演练场上,“师带徒”制度让安哥拉青年若泽抚摸着三臂凿岩台车操控杆自豪宣言:“中国师父教会我征服岩层的语言!”“师带徒”、工地“夜校”、技能培训……多样化的培训方式,让中国技术扎根非洲、生生不息。

安哥拉凯凯水电站这座被誉为“非洲三峡”的超级工程,是共建“一带一路”能源互联互通的重点项目,承载着安哥拉能源独立的梦想。这座总装机2172兆瓦的超级工程,建成后年平均发电量可达8566吉瓦时,满足安哥拉50%以上供电需求,建设高峰期将为当地提供6000多个就业岗位,极大地促进当地经济及社会发展。
